08/09/2026 | 11:52 ⇒ 11:55 | Аутор: РТРС
Редован годишњи ремонт постројења и опреме у Хидроелектранама на Требишњици
У предузећу Хидроелектране на Требишњици јуче је почео редовни годишњи ремонт постројења и опреме. Трајаће 44 дана, а планирано је да у том периоду буде урађен ремот опреме и агрегата ХЕ Требиње 1, преглед разводног и других постројења, безнапонско стање трајаће 14 дана.

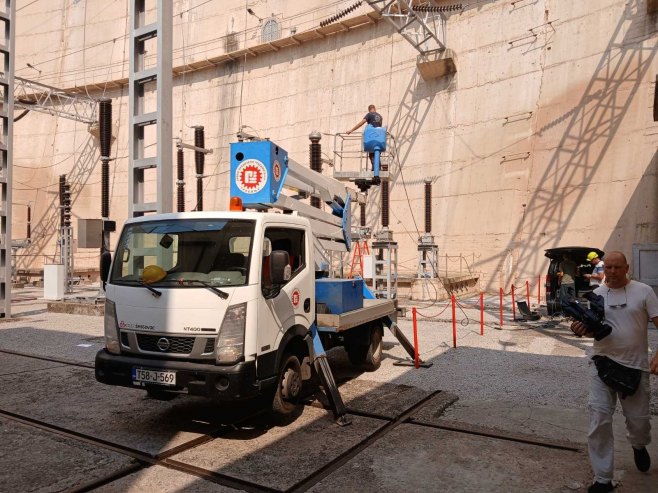

Хидроелектране на ТребишњициФото: РТРС
Ремонт три агрегата трајаће по десет дана. Биће урађен и ремонт ХЕ Требиње 2, у трајању од 15 дана, као и ремонт ХЕ Дубровник у трајању од 33 дана.
Безводно стање у тунелу за ХЕ Дубровник трајаће 12 дана.
Кота Хидроакумулације "Билећа" тренутно је 350 метара надморске висине, и не допушта рад агрегата.
До даљњег ће се домаћи електроенергетски систем ослањати на производњу термоелектрана, а недостајуће количине биће увожене.
